华建集团建设咨询黄浦区半淞园社区C010501单元338-02地块(保障性租赁用房)施工总承包项目完成地下结构顶板浇筑
0人浏览 2025-01-07 16:49

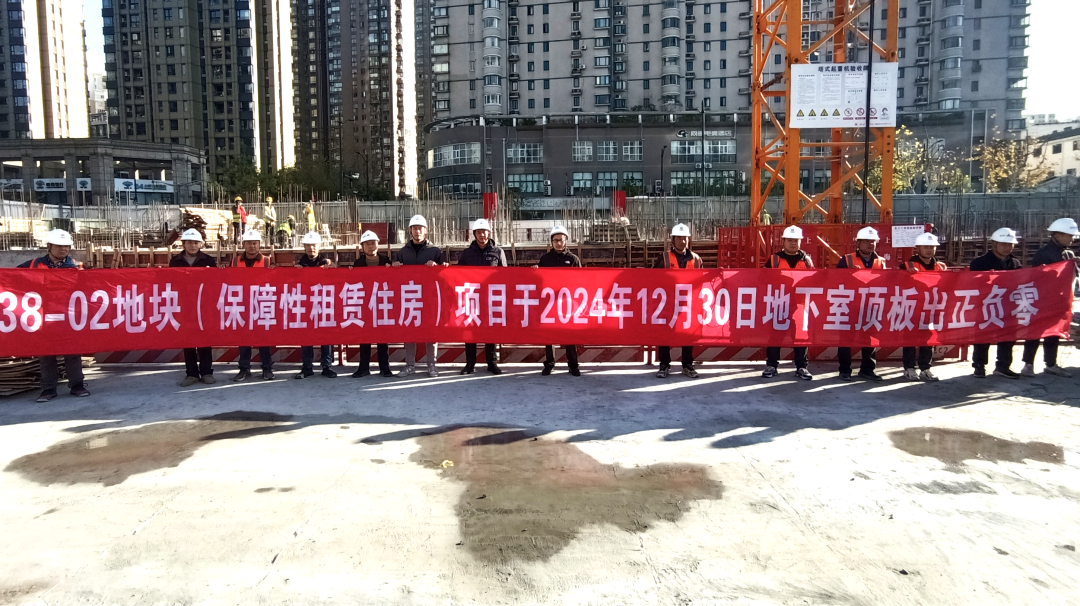

  / 地下结构顶板浇筑按时完成

  2024年12月30日,华建集团建设咨询黄浦区半淞园社区C010501单元338-02地块(保障性租赁用房)施工总承包项目完成地下结构最后一块顶板浇筑,地下出正负零的节点目标较原计划提前1天达成。

  半淞园社区保障房项目原定于2023年9月启动,但因前续总包单位的桩基及基坑围护工程进度受阻,正式开工延期至2024年1月。建设期间,项目再次受到环保督察等因素影响,土方开挖及外运作业被迫延期两个月,为项目工期推进增加了诸多不确定性,同时对实现地下结构出正负零节点带来严峻挑战。

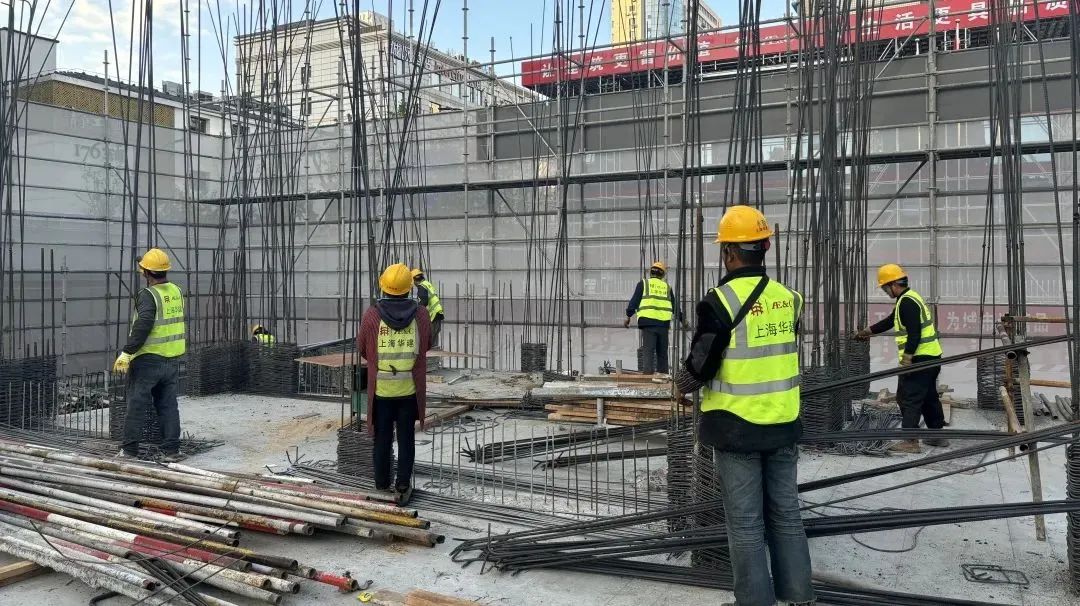

  但项目团队始终坚持“安全第一、质量并重、进度可控”的原则,迎难而上、迅速反应,一方面与多个部门及属地街道积极合作,优化外部环境;另一方面进一步优化内部组织力量,精细管理、定岗定人定责,确保土方分包、支撑拆除、劳务及材料供应等各环节无缝对接。最终,在建设单位、设计单位和监理单位的紧密协作下,半淞园社区保障房项目抢回进度,按期完成地下结构出正负零。

  新年伊始,项目将全面投入地上结构施工,项目团队也将持续优化管理制度与方法,进一步提升工程管理水平,继续为公司后续施工总承包项目积累经验。截止至目前,半淞园社区保障房项目各项评优工作也陆续展开,不仅多次在上海市文明工地评选中获得高分,同时被推荐为上海市文明工地示范工地。
